Estimar el Tamaño del Proyecto

Superior  Previo  Próximo

Tenga en cuenta: Esta técnica es de valor sólo una vez que haya desarrollado un par de proyectos conocidos para usar como línea base. Por favor NO use las "estimaciones supuestas" provisto como una medida del mundo real hasta que tenga algunas líneas base del mundo real con la cual pueda comparar.



Enterprise Architect usa una técnica simple de estimación basada en el número de Casos de Uso a construirse, el nivel de dificultad de esos Casos de Uso, algunos factores del entorno del proyecto y algunos parámetros de construcción. Una vez que se configuraron los parámetros y se definieron los Casos de Uso, abra la ventana Métricas de Casos de Uso:

Navegando al paquete de interés y seleccionando la opción de menú Proyecto | Métricas de Casos de Uso, o
Haciendo clic con el botón derecho sobre el paquete de interés en el Explorador de proyecto y seleccionando la opción de menú Documentación | Métricas del paquete.

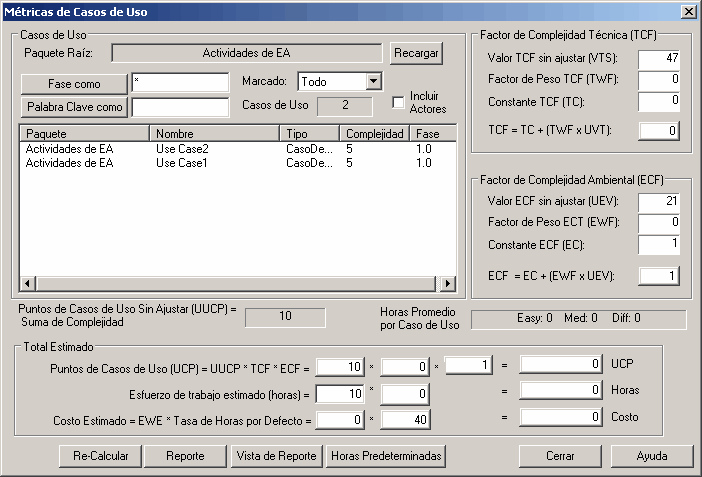

usecasemetrics



Elemento

Descripción

Paquete raíz

El paquete raíz en la jerarquía. Todos los casos de uso aquí se pueden incluir potencialmente en el reporte.

Recargar

Re-ejecutar la búsqueda, usualmente después de que cambie el criterio del filtro.

Fase como

Incluye los casos de uso con fase que coincide con el valor ingresado en fase como (* = todos). Use 1.* para 1.1 y 1.2, etc.

Palabra clave como

Incluye casos de uso con una palabra clave que coincida con el valor del carácter en el campo (use * para que coincida con cualquier carácter).

Factor de complejidad técnica

esta panel lista los parámetros que describen el grado de complejidad técnica del proyecto. Mientras que el valor TCF no ajustado viene de la pestaña Factor de complejidad técnica de la ventana Tipos de estimación y métricas, los otros valores componen la formula del método de los puntos de casos de uso. Modifique estos campos con precaución. La estimación del proyecto final es directamente proporcional al TCF.

Factor de complejidad ambiental

Este panel lista los parámetros que calculan el grado de complejidad ambiental del proyecto, desde los factores como la motivación o experiencia del programador. Los parámetros listados  componen la formula que calcula el ECF, definido por el Método de los puntos de casos de uso; el único parámetro afectado por el proyecto es el valor no ajustado ECF, derivado desde la pestaña Factores de complejidad ambiental de la ventana tipos de estimación y métricas. La estimación del proyecto final es directamente proporcional al ECF.

Puntos de casos de uso no ajustados (UUCP)

Esto equivale la suma de los números de complejidad de casos de uso.

Horas promedio por caso de uso

Promediar el número de horas asignadas  los casos de uso sencillos, medianos y difíciles, sólo para propósitos de información-.

Total estimado

Este panel provee una descripción detallada de la figura final. Tenga en cuenta que debe ajustar la figura de las horas por punto de casos de uso para el nivel que coincida con su tipo de proyecto y con la capacidad basada en resultados de proyectos previos conocidos.

Horas predeterminadas

Establece las horas por defecto que provee el cálculo final.

Re-calcular

Ejecuta nuevamente la estimación, usualmente después de que cambia el número de horas por punto de casos de uso.

Reporte

Produce un reporte en formato de texto enriquecido a partir de la estimación actual.
